月末になると、協力会社から清掃や点検の作業報告書が届きます。A社はExcel、B社はPDF、C社は手書きの用紙を写真で。形式はばらばらで、それをオーナーや管理会社に出す月次の報告書に、1件ずつ写し直していく。ビルメンテナンスの事務でいちばん時間を食うのは、報告書を「書く」ことより、このまとめ直しです。
この記事では、作業報告書に書く項目、特定建築物なら帳簿として5年保存が必要なこと、そして月末のまとめ直しをなくす作り方を整理します。結論は1行です。報告書を毎月作るのをやめて、作業の記録を1か所に集め、報告書はそこから出します。

現場ごとの巡回と報告の提出状況を1画面で見る形は、ビルメン・清掃のデモで触れます。今の報告書を見せていただければ、どこのまとめ直しをなくせるかをお伝えします。無料で相談する →
作業報告書は、誰に何のために出すのか
ビルメンテナンスの作業報告書には、役割が3つあります。
- 客先への完了の証明:オーナーや管理会社に、契約した作業を、決めた日に、決めた範囲で行ったことを示します。請求の根拠にもなります
- 社内の記録:どの現場で、誰が、何をしたか。異常を見つけたときに、前回はどうだったかを遡るための記録です
- 法律上の帳簿:建物が特定建築物にあたる場合、清掃や点検の状況は、法律で備えることが決まっている帳簿書類の中身になります(次の次の節で書きます)
3つの役割があるので、同じ作業の記録が、客先向け、社内向け、帳簿向けに、形を変えて何度も書き写されがちです。まとめ直しの手間は、ここから生まれます。
作業報告書に書く項目
作業の種類が違っても、共通して書く項目はほぼ決まっています。
- 物件名と、作業した場所(階、区画、設備の名前)
- 作業日時(開始と終了)
- 作業の種類(日常清掃、定期清掃、設備点検、貯水槽清掃、警備など)
- 担当(自社の担当者名、協力会社なら会社名)
- 作業の内容と、決めた手順どおりに行ったか
- 結果(異常なし、要対応)
- 異常の内容と、その場で行った対応(見つけた事実と、したことを分けて書く)
- 写真(作業の前と後。毎回同じ位置、同じ角度で撮る)
- 次回の予定と申し送り
作業の種類ごとに、ここへ足す項目があります。定期清掃なら床の洗浄やワックスの範囲、設備点検なら点検した機器と測定値、貯水槽清掃なら清掃後の水質検査の結果、といった具合です。客先との契約書や仕様書に「報告すること」が書かれていれば、その項目は必ず入れます。
ここで大事なのは、どの会社が書いても、同じ項目が同じ順番で埋まることです。項目がそろっていれば、あとで並べるだけで済みます。そろっていないから、月末に写し直すことになります。
特定建築物なら「帳簿書類」として5年保存
管理している建物が特定建築物にあたる場合、清掃や点検の記録は、法律で備えることが決まっている帳簿書類になります。
特定建築物は、店舗や事務所、百貨店、旅館などの用途に使う部分の延べ面積が3,000平方メートル以上の建物です。学校や幼保連携型認定こども園は8,000平方メートル以上が対象です(建築物における衛生的環境の確保に関する法律施行令1条)。
特定建築物の所有者等は、維持管理に関する帳簿書類を備えておかなければなりません(同法10条)。備える中身は施行規則20条で決まっていて、その1つが「空気環境の調整、給水及び排水の管理、清掃並びにねずみ等の防除の状況」を記載した帳簿書類です。設備の点検と整備の状況、測定や検査の結果も含まれます。この帳簿は5年間保存します(施行規則20条2項)。
帳簿書類を備えなかったり、記載しなかったり、虚偽の記載をしたりした者は、30万円以下の罰金の対象です(同法16条3号)。
帳簿を備える義務を負うのは所有者等ですが、中身の多くは、現場で作業した会社の報告から作られます。つまり、ビルメンテナンス会社の作業報告書は、客先の帳簿の材料です。項目がそろい、あとから探せる形で残っていることが、そのまま客先の役に立ちます。
月末に時間がかかる本当の理由
月次の報告書づくりに時間がかかる理由は、たいてい次の3つです。
- 協力会社ごとに形式が違う:項目の並びも、言葉も、ファイルの形も違うので、1件ずつ読んで、自社の様式に写し直すことになります
- 写真と報告が別々に届く:どの写真がどの作業のものか、ファイル名や日付から探し当てる作業が発生します
- 届いていない報告に、月末まで気づけない:まとめる段階になって初めて、1件足りないことが分かります。そこから催促しても、月初の提出に間に合いません
3つとも、報告書を書く人の能力の問題ではありません。同じ作業の情報を、形を変えて何度も写していることが原因です。写す回数が多いほど、時間がかかり、写し間違いも起きます。写し間違いが起きる仕組みと防ぎ方は、転記ミスの原因と再発防止策の記事で詳しく書いています。
まとめ直さない作り方:1作業1行に集める
やり方はシンプルです。報告書を毎月作るのをやめて、作業の記録を1か所に、1作業1行で集めます。客先向けの報告書も、社内の集計も、帳簿の材料も、その記録から出します。

1. 協力会社には「様式」ではなく「列」を渡す

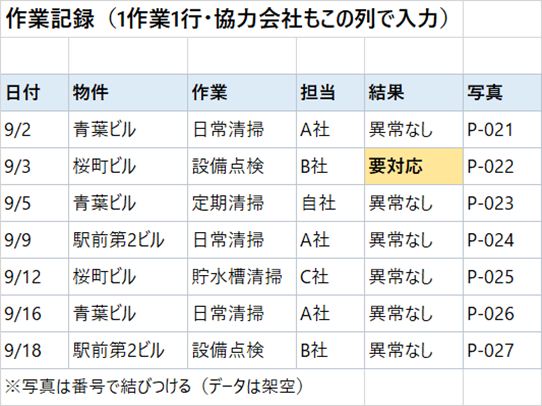

協力会社に自社の報告書の様式を渡すと、各社がそれを埋めて、また別々のファイルで返ってきます。渡すのは様式ではなく、上の画面のような列です。日付、物件、作業、担当、結果、写真の番号。共有のスプレッドシートか入力フォームにして、各社が同じ場所へ1行ずつ入れる形にします。自社の担当者も同じ列に入れます。
物件名や作業の種類は、手で打たずにリストから選ぶ形にしておきます。「青葉ビル」と「青葉ビルディング」が混ざると、集計が別々になるからです。
2. 写真は番号で結びつける
写真は、作業の行に写真の番号(またはフォルダのリンク)を入れて結びつけます。写真のファイル名を番号にしておけば、報告書に貼るときに探す必要がありません。
3. 月次の報告は、数式で集計する
物件ごとの実施回数は、作業記録からCOUNTIFSで数えます。
=COUNTIFS(作業記録!B:B, A4)
要対応の件数も、条件を1つ足すだけです。
=COUNTIFS(作業記録!B:B, A4, 作業記録!E:E, "要対応")
手で入れるのは、物件ごとの予定の回数だけです。作業記録に行が増えれば、月次の報告は自動で更新されます。冒頭の画面が、この形で作ったものです。
4. 未実施と未提出は、色で知らせる
予定の回数に対して実施が足りない物件は、赤く表示します。=IF(C4<B4, "未実施あり", "完了") のような判定の列を作り、条件付き書式で色を付けます。月末にまとめる段階ではなく、足りなくなった時点で気づけるので、催促が月初の提出に間に合います。
さらに進めるなら、この判定を毎朝自動で確かめて、未実施や要対応があるときだけ担当者のLINEやメールに知らせる形にもできます。
現場が増えたら:一覧で見る画面にする

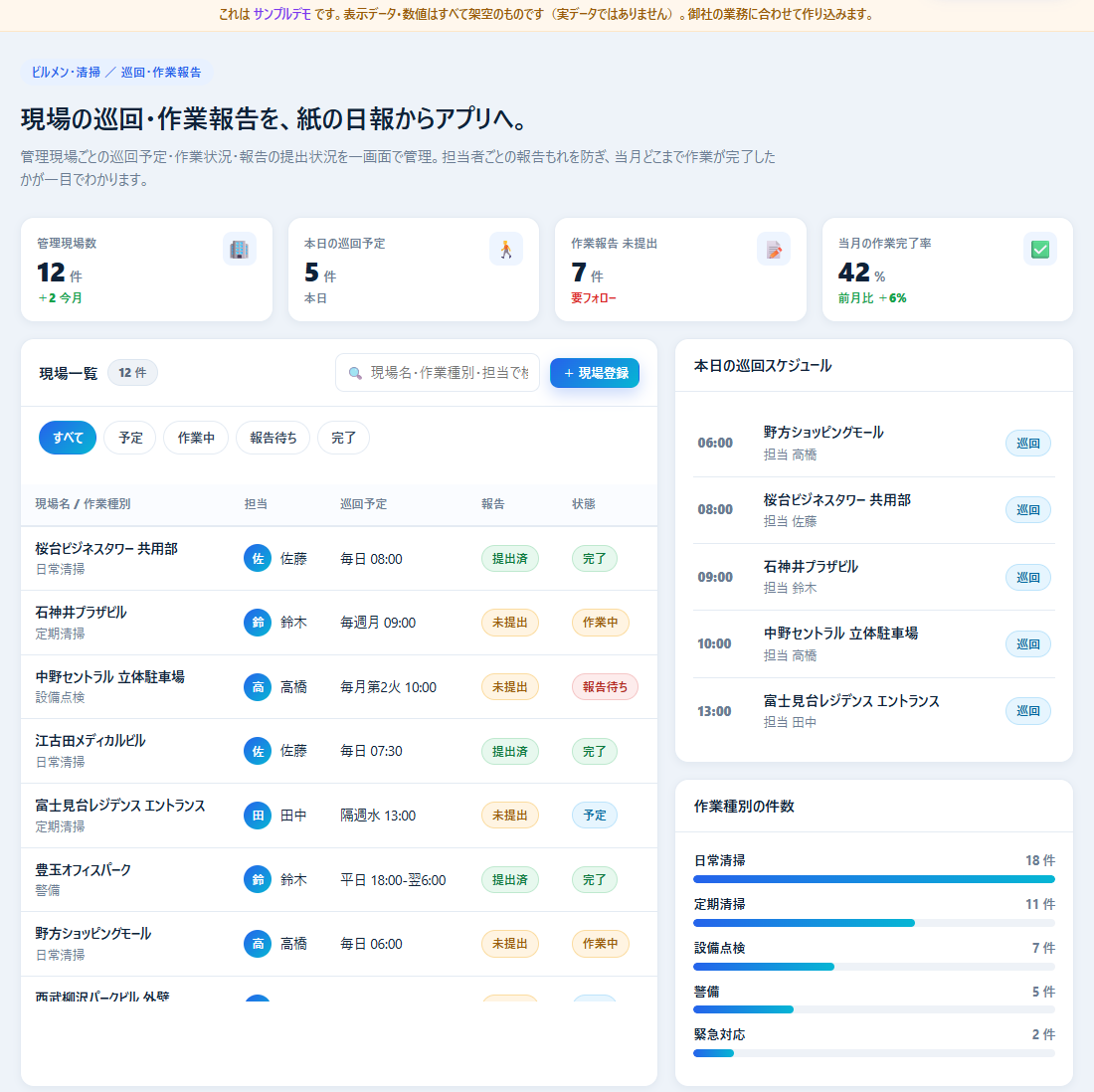

管理する現場が数十件になると、スプレッドシートの行を追うより、現場ごとの状態を1画面で見るほうが速くなります。巡回の予定、報告の提出状況、作業の完了率を並べ、未提出の報告を一目で分かるようにした画面の例です。

画面の形は変わっても、中身は同じです。1作業1行の記録が1か所にあり、画面はそこから集計して見せているだけです。最初からこの画面を作る必要はありません。スプレッドシートで1作業1行に集める形が回り始めてから、必要になった時点で画面にすれば十分です。
まとめ直しをなくすと、何が変わるか
1つ目は、月末の時間です。報告書は、作業記録を物件と月で絞り込めばできあがります。私の本業の事務部門でも、週に1回、約4時間かかっていたExcelからExcelへの転記を自動化し、1回5分にしました。月に直すと16時間が20分です。業種は違いますが、写し直しを人の手から外すという点では同じです。
2つ目は、報告の漏れに早く気づけることです。未実施と未提出が、足りなくなった日に色で分かります。
3つ目は、帳簿の材料がそろうことです。項目がそろった記録が1か所に残るので、客先から過去の作業を聞かれたときも、立入検査で帳簿を確認されるときも、絞り込むだけで答えられます。
今の報告書の様式は変えずに、作業の記録を1作業1行に集め、月次の報告はそこから自動で出す形にします。未実施や要対応がある日だけ知らせる見張りも付けられます。データは御社のアカウント内に置き、月額0円の買い切りが基本です。
無料で相談する →よくある質問
Q. ビルメンテナンスの作業報告書には何を書けばいいですか?
物件名と作業場所、作業日時、作業の種類、担当、作業の内容、結果、異常の内容とその場での対応、作業前後の写真、次回の予定と申し送りが共通の項目です。定期清掃なら洗浄やワックスの範囲、設備点検なら機器と測定値など、作業の種類ごとに項目を足します。客先との契約書や仕様書に報告事項が書かれていれば、それを必ず入れます。
Q. 作業報告書の保存期間は何年ですか?
特定建築物(店舗や事務所などの用途の延べ面積が3,000平方メートル以上、学校等は8,000平方メートル以上)では、清掃や点検の状況を記載した帳簿書類を5年間保存します(建築物衛生法施行規則20条)。帳簿を備える義務は所有者等にありますが、中身の多くは作業した会社の報告から作られます。特定建築物以外は、客先との契約で決めた期間に従います。
Q. 協力会社ごとに報告書の形式が違って、まとめるのに時間がかかります。
各社に自社の様式を渡すのではなく、日付、物件、作業、担当、結果、写真の番号といった「列」を渡し、共有のスプレッドシートや入力フォームに1作業1行で入れてもらう形にします。形式をそろえるのではなく、入れる場所を1つにするのがポイントです。月次の報告は、その記録から数式で集計します。
Q. 作業報告書はExcelで作れますか?
作れます。作業記録を1作業1行で持ち、物件ごとの実施回数や要対応の件数はCOUNTIFSで集計します。予定の回数と比べて足りない物件を条件付き書式で赤くすれば、未実施に月末より前に気づけます。現場が数十件を超えて一覧で見たくなったら、同じ記録を使って画面を作ります。
Q. 報告書アプリを入れれば解決しますか?
現場で写真とチェックリストを入れる部分は、アプリで楽になります。ただ、協力会社が自社の仕組みで報告を作っている場合、アプリを入れても別々の報告が届く状態は残ります。先に「どの会社も同じ列で、同じ場所に入れる」形を決め、そのうえで入力の道具を選ぶと、まとめ直しがなくなります。
まとめ
ビルメンテナンスの作業報告書は、客先への完了の証明、社内の記録、そして特定建築物なら法律上の帳簿の材料です。特定建築物(店舗や事務所などで延べ面積3,000平方メートル以上、学校等は8,000平方メートル以上)では、清掃や点検の状況を記載した帳簿書類を5年間保存し、備えなかった場合は30万円以下の罰金の対象になります。月末に時間がかかる原因は、協力会社ごとに形式の違う報告を写し直していることです。報告書を毎月作るのではなく、作業の記録を1作業1行で1か所に集め、報告書はそこから出す。協力会社には様式ではなく列を渡し、写真は番号で結び、月次の報告は数式で集計し、未実施は色で知らせます。
出典:建築物における衛生的環境の確保に関する法律 第2条・第10条・第16条、同法施行令 第1条、同法施行規則 第20条(e-Gov法令検索)。本記事は2026年9月21日時点の条文にもとづく一般的な整理で、個別の建物が特定建築物にあたるかどうかは、管轄の保健所にご確認ください。画面の物件名と数字は架空のサンプルです。
